Donnerstag, 10. Oktober 2013

Hausaufbau

Große Dinge werfen ihren Schatten voraus! Am 30.09.2013 sollte es soweit sein, unser Haus wird geliefert.
Am Samstag vorher wurde schon das Gerüst aufgestellt. Sieht zwar komisch aus, aber macht bei genauerer Betrachtung ja auch Sinn.

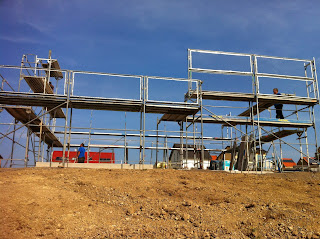

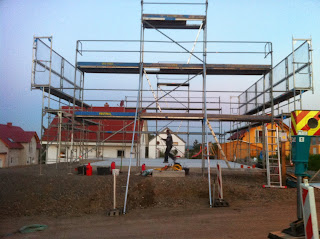

Gerüst für das Luftschloss?!?!

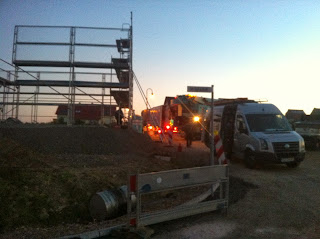

Die Nacht vom 29.09.2013 auf den 30.09.2013 war schon etwas besonders... ein bisschen so wie früher als Kind, wenn Weihnachten vor der Tür stand. Morgens um 5Uhr war die Nacht dann auch rum. Für 06:30Uhr hatten sie die Häuslebauer angekündigt. Pünktlich um 06:20Uhr traf dann auch ein voll bepackter LKW mit unserem Haus darauf ein. Der Kran war schon am Abend zuvor gekommen. Nach kurzer Verzögerung, weil der Straßenbauer dann doch seinen LKW im Weg geparkt hatte, konnte es los gehen.

Die vormals so triste und ruhige Bodenplatte wimmelte plötzlich voll Leben! Da wurde Dichtband und Quellmörtel ausgebracht, diverse Koffer mit Werkzeug herangeschleppt, der Kran wurde aufgebaut und die Plane vom LKW gezogen!

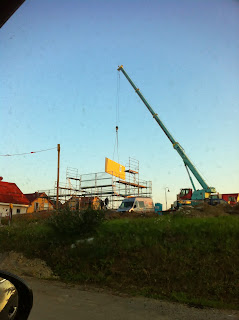

Um 07:20Uhr war es dann soweit, dass erste Teil schwebte heran!!!
Die Arbeiten beginnen

...und plötzlich ging alles ganz schnell...

Die erste Wand!

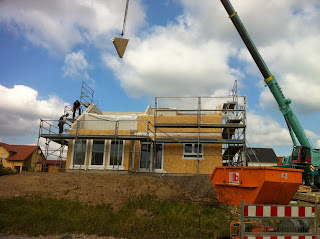

 Von nun an war ich einfach nur noch fasziniert, denn man konnte zuschauen wie das Haus entstand! eine gute Stunde später standen die Außenwände von unserem Haus!




Anschließend dauerte es subjektiv etwas länger, aber das lag natürlich nur daran, dass nun diverse Innenwände verbaut wurden, die man von außen nicht wahrnehmen konnte.

Über den Tag hinweg entstand so nun unser Haus. Und ich muss sagen, die Zimmerleute haben ein ordentliches Tempo vorgelegt. Ohne Pause ging es durch bis 19:30Uhr.

Einbringen des Kniestocks

Kniestock und Innenwände OG stehen

Giebel sind gerichtet, anschließend kommen die Pfetten (Fuß-, Mittel- und Firstpfette)

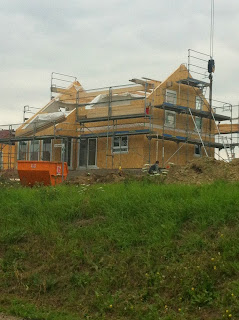

Der Dachstuhl steht, mit Sparen und Kehlbalken.Gerade wird das Sichtholz an den Giebelseiten angebracht

von vorne, gerade wird die Kreuzverspannung angebracht

Spannbahnen
Am Ende des ersten Tages wurden die Spannbahnen aufgebracht. Da war mir dann wohler, denn über den Tag hinweg, hat es mehr und mehr nach Regen ausgesehen. Obwohl wir nicht viel gemacht hatten, als 12Stunden lang zu schauen und zu staunen, waren wir wohl mehr kaputt als die Zimmerleute am Ende des ersten Tages!

2. Tag

Am 2. Tag konnten wir nicht ganz so früh auf der Baustelle sein, deshalb war ich schon gespannt, was sich wieder alles verändert haben würde.

Lattung und Konterlattung war schon aufgebracht

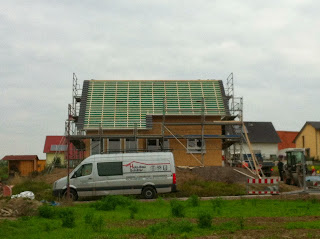

Dachfenster eingebaut und beginn der Eindeckung
 Die meisten Arbeiten fand nun mehr oder weniger im Kleinen statt. Da mussten Fensterbänke montiert werden, Regenrinnen angebracht, das Dach eingedeckt, Dachfenster eingebaut, die Bautreppe errichtet, Anschlußstellen abgedichtet und die Dampfsperre verklebt werden.

Jedoch am Ende des zweiten Tages stand es da:

Unser Haus


Die Aussenwände werden in den nächsten Tagen nochmals mit Dämmplatten beklebt und anschließend verputzt.


3. Tag

Am 3 Tag war dann die Rohbauübergabe. Herr M und Herr B von Rheno waren mit vor Ort.


Und wieder einmal + für Rheno, die Zimmerleute von Holzbau-Schäfer haben in 3 Tagen ein Haus aufgebaut und nun mal ein paar Bilder, wie eine Baustelle aussehen kann:

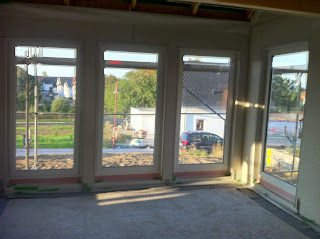

Wintergarten

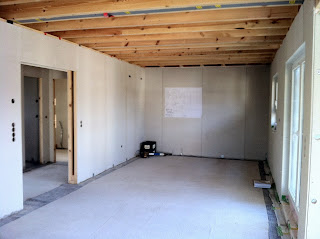

Wohnzimmerwand

Küche-Wohnzimmer

Küche

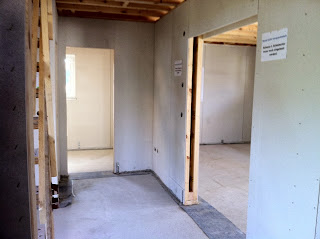

Flur

Flur

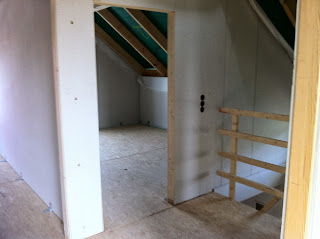

Flur OG

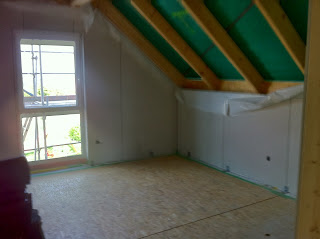

Kinderzimmer

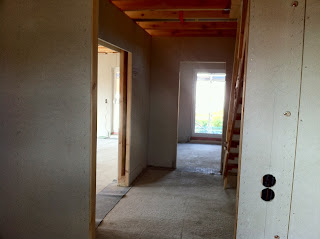

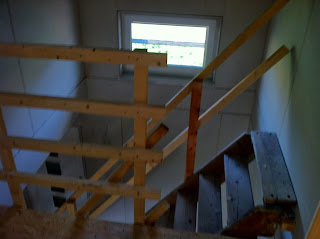

Bautreppe mit Kniestockfenster
Als einzigen etwas größeren Schaden haben wir einen Riss in einem der Terrassenfenster entdeckt. Wird getauscht. Fertig.

Tag 3 endete im übrigen hiermit:



PS: Ich hatte übrigens das Vergnügen einen Blog-Leser persönlich zu begrüßen- Als Rheno-Interessent war es eine gut Gelegenheit für ihn, sich eine Baustelle mal vor Ort anzuschauen. Danke für´s Lesen an dieser Stelle.
